YABOAZ · KPI & OUTCOME STANDARD · STAGE 12–13 · EXTENSION LIBRARY · 56

아이디어를 성과로,
성과를 증거로.

YABOAZ 프로젝트가 작동하는 MVP를 넘어 실제 현장에서 무엇을 얼마나 개선했는지 기준선·로그·사용자 피드백·AI 품질·거버넌스·자산화 지표로 증명하는 표준 가이드입니다.

문제정의 → 기준선 → MVP 실행 → KPI 측정 → 개선율 → 검증 → 자산화
56번 가이드 참고 슬라이드 1

1. KPI는 성과를 설명하는 증거입니다

“업무 효율이 좋아졌다”는 말만으로는 의사결정자를 설득하기 어렵습니다. YABOAZ의 KPI는 기존 방식의 기준선, MVP 이후의 결과, 그리고 그 차이를 증명하는 데이터 출처를 함께 기록합니다.

Baseline기준선

기존 방식은 얼마나 걸리고 얼마나 틀렸는가

Outcome개선 결과

MVP·워크플로 적용 후 무엇이 달라졌는가

Evidence검증 근거

로그·관찰·설문·승인·시스템 데이터

Reuse자산화

다음 프로젝트에서도 재사용할 수 있는가

성과 주장 원칙
측정하지 않은 개선은 성과로 주장하지 않습니다. 모든 KPI에는 정의, 공식, 출처, 측정 주기, 책임자, 통과 기준이 있어야 합니다.
56번 가이드 참고 슬라이드 2

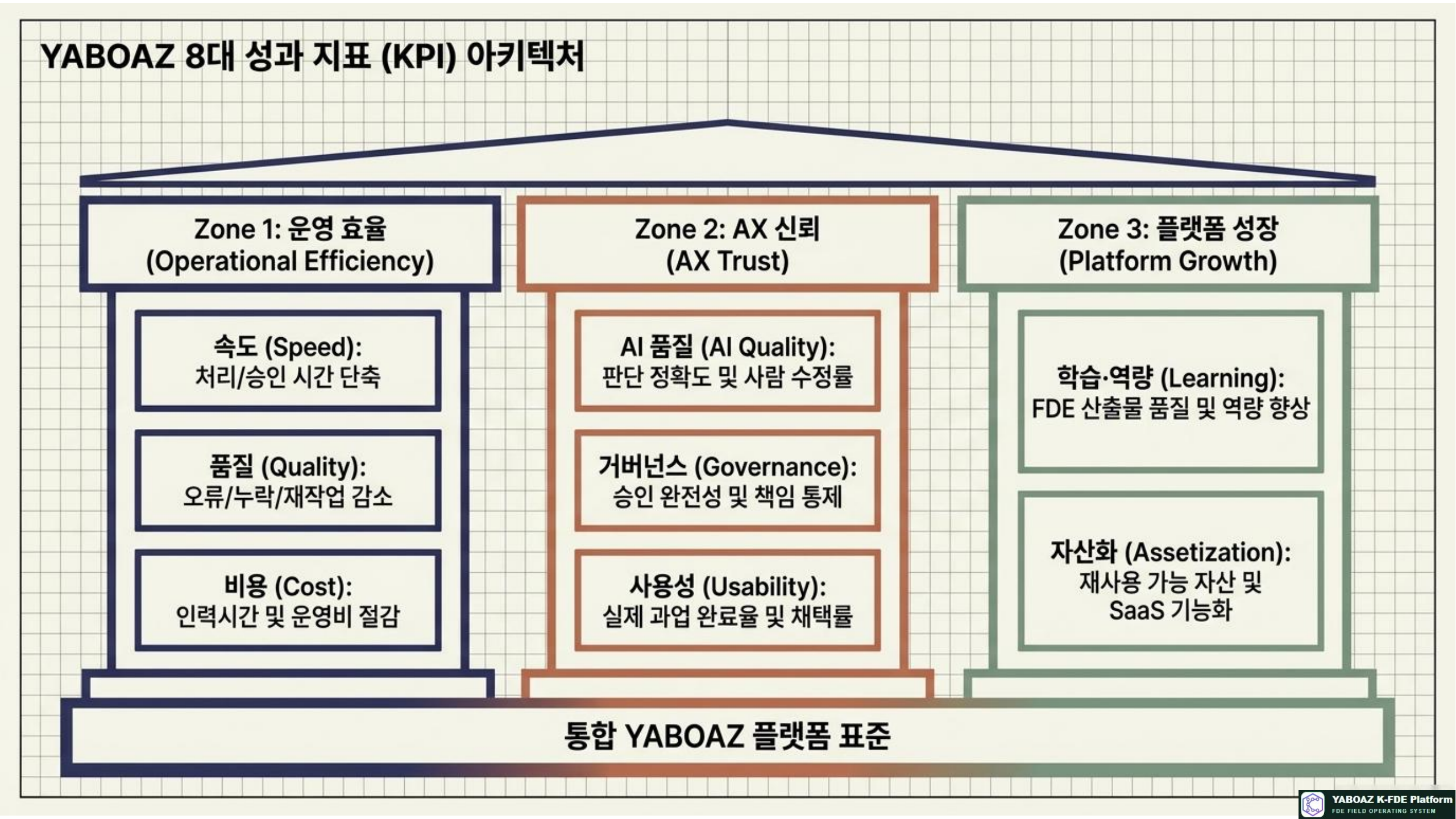

2. KPI 8대 영역

유형측정 대상대표 KPI연결 단계
속도업무가 빨라졌는가처리시간·판단시간·승인시간·응답시간Workflow·MVP
품질오류와 재작업이 줄었는가오류율·누락률·재작업률·불일치율Evidence·AI
비용인력·운영 비용이 줄었는가절감 인력시간·반복업무 감소율·운영비MVP·Scale
사용성실제 사용자가 쓸 수 있는가과업 완료율·사용률·이탈률·만족도Bootcamp
AI 품질AI 추천을 신뢰할 수 있는가정확도·채택률·수정률·반려율·근거 이해도Judgment·Agent
거버넌스책임 있게 통제되었는가로그 완전성·승인 누락률·권한 위반·롤백 성공률Human Gate·Audit
학습·역량교육생과 조직이 성장했는가사전·사후 향상도·산출물 완성률·포트폴리오Academy
자산화다시 사용할 수 있는가자산 등록률·재사용률·시간 절감·SaaS 후보Assetization
56번 가이드 참고 슬라이드 3

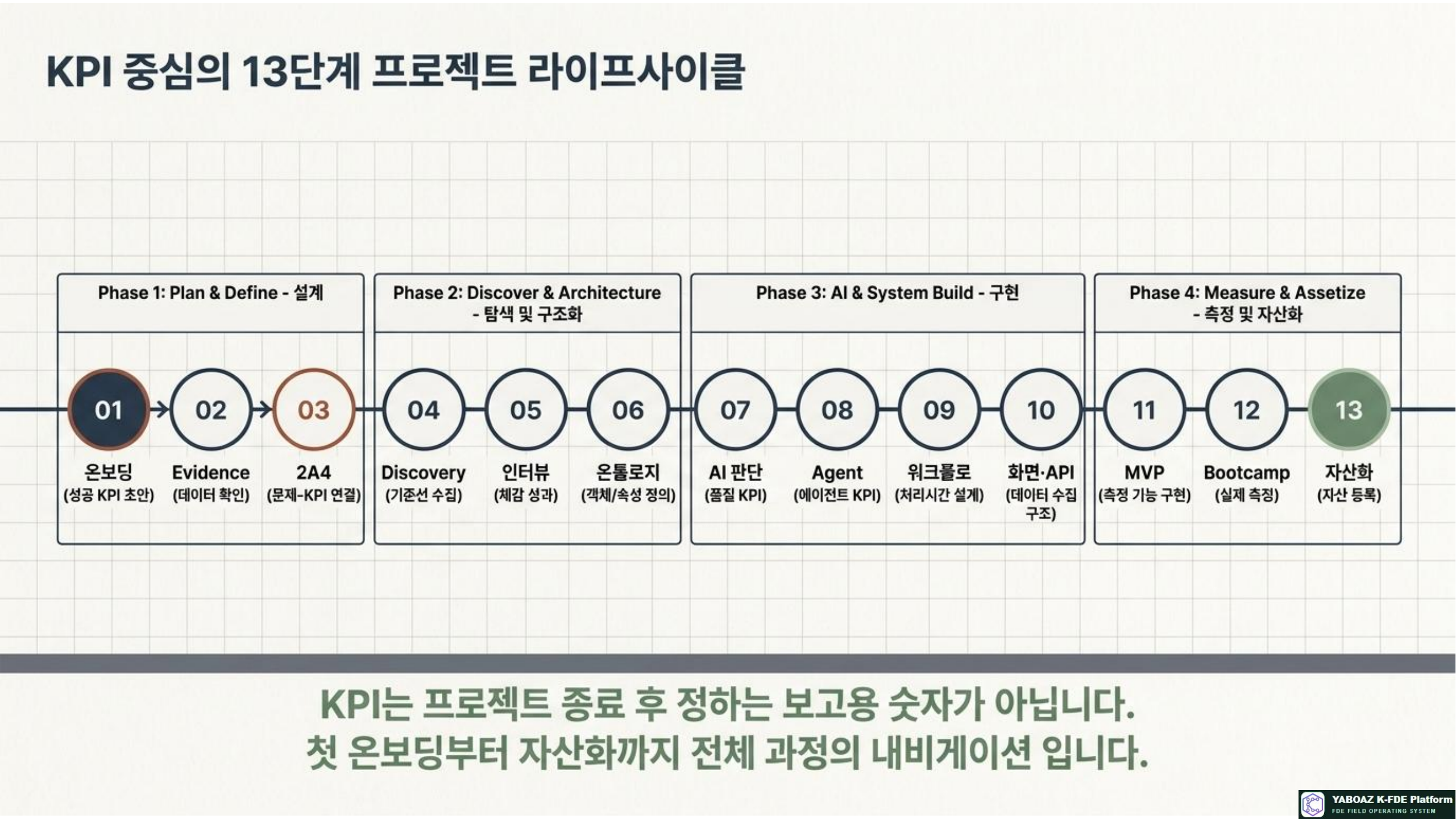

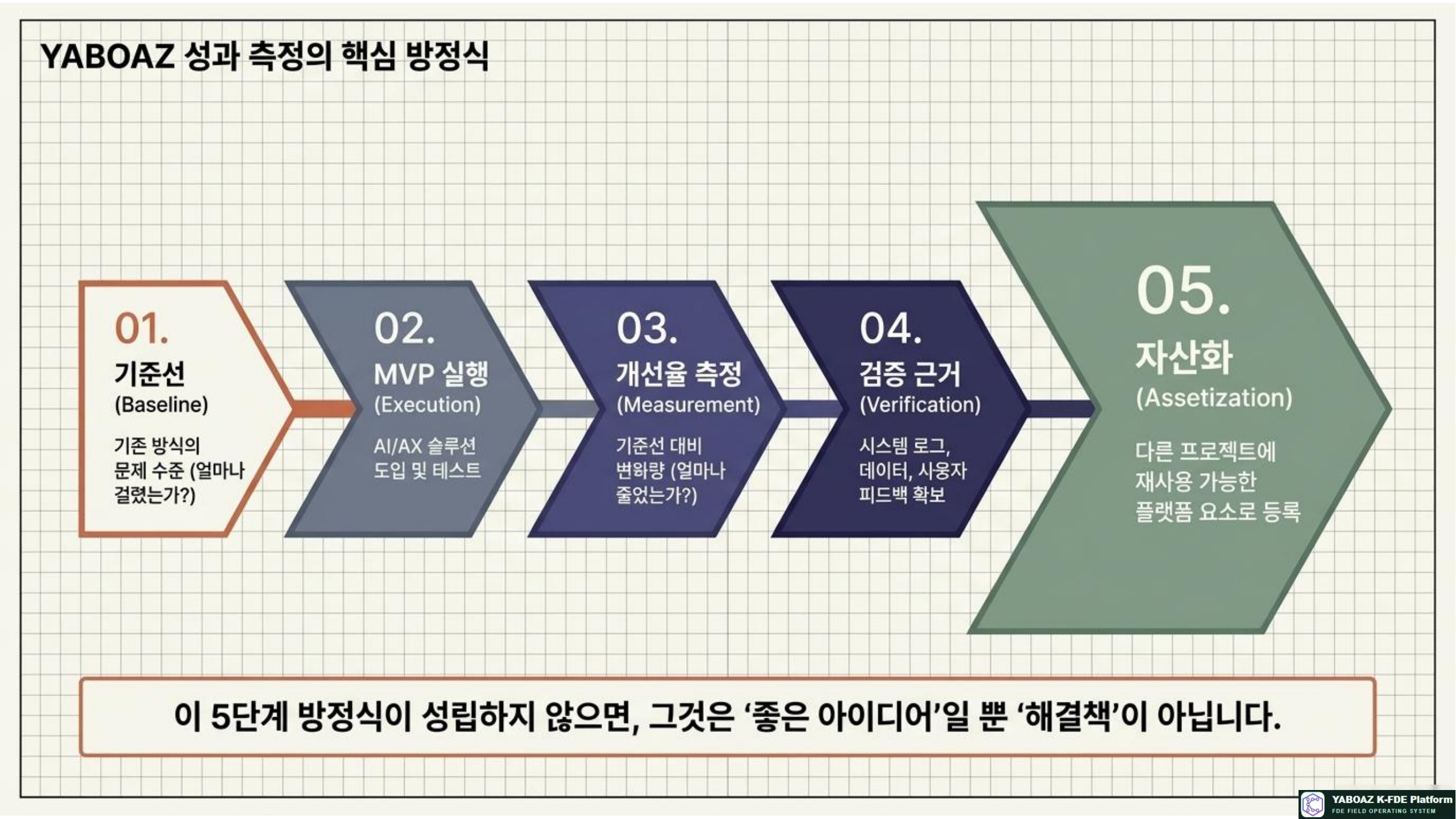

3. KPI 설계 프로세스

KPI는 프로젝트 마지막에 보고서용으로 붙이는 항목이 아닙니다. 고객 온보딩부터 데이터 출처와 측정 가능성을 확인하고, MVP와 Bootcamp에서 실제로 수집해야 합니다.

01 온보딩 목표02 문제·데이터 확인03 기준선 측정04 MVP 로그 설계05 사용자 테스트06 개선율 계산07 통과 판정08 자산 등록
단계KPI 활동완료 산출물
온보딩고객 목표와 성공 기준 합의성공 KPI 초안·책임자
Evidence측정 가능한 로그·관찰·문서 확인데이터 출처 목록
2A4·Discovery문제와 병목을 측정 문장으로 변환기준선 측정 계획
설계객체·상태·이벤트에 KPI 속성 연결데이터 모델·로그 항목
MVP판단·승인·실행·사용 이벤트 저장KPI 수집 기능
Bootcamp기존 방식과 MVP를 같은 시나리오로 비교KPI 측정표
자산화검증된 계산식과 목표를 템플릿화KPI Asset
56번 가이드 참고 슬라이드 4

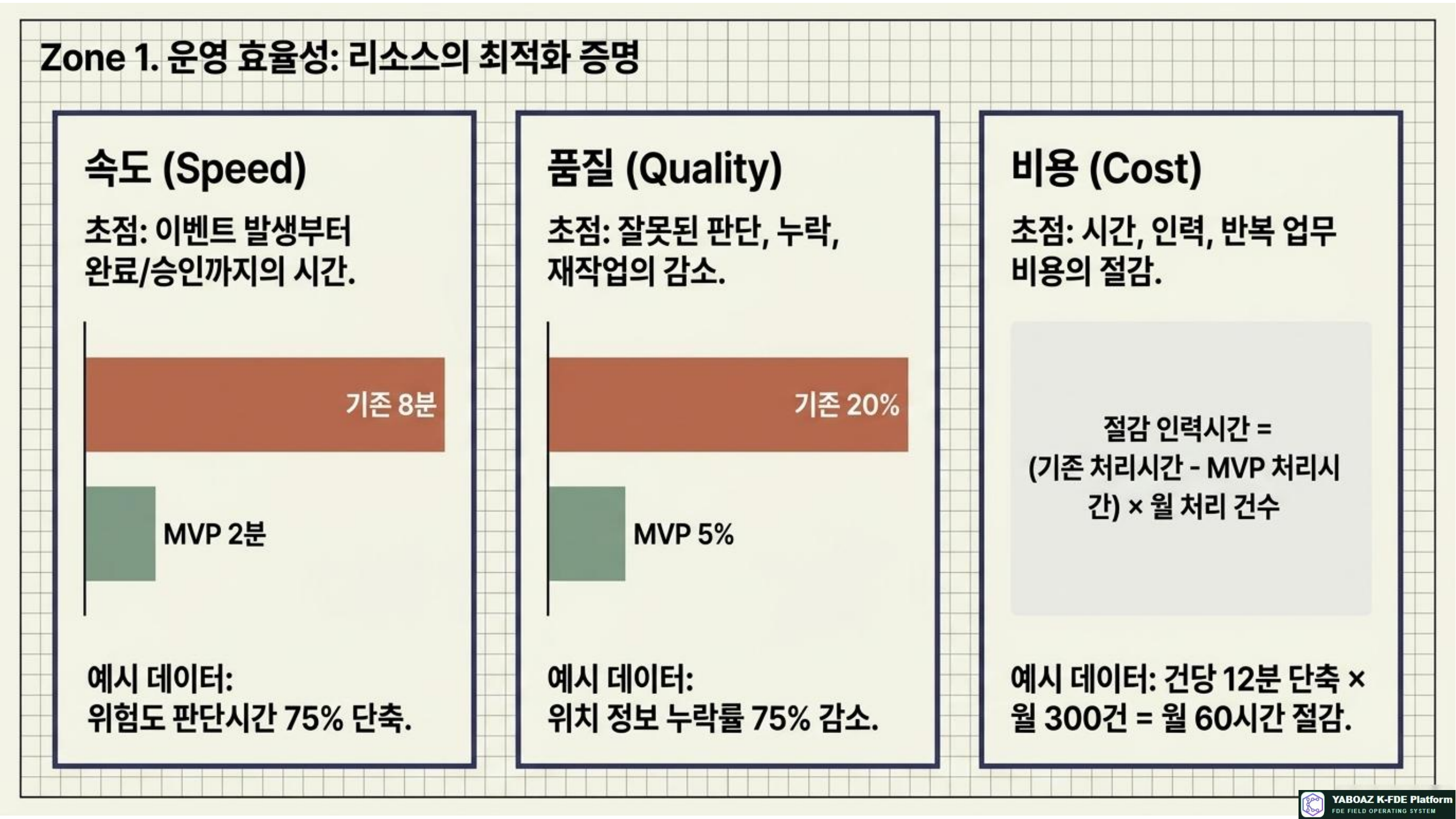

4. 속도·품질·비용 KPI

영역KPI정의데이터 출처
속도처리시간이벤트 발생부터 완료까지워크플로 상태 로그
속도판단시간데이터 확인부터 추천까지AI Judgment 로그
속도승인시간승인 요청부터 결정까지Human Gate 로그
속도보고시간실행 완료부터 보고서 생성까지보고서·사용자 로그
품질오류율잘못된 판단·입력·처리 비율오류·사후 평가
품질누락률필수 데이터·단계가 빠진 비율체크리스트·감사 로그
품질재작업률같은 업무를 다시 처리한 비율업무 이력
비용절감 인력시간기존 처리시간과 MVP 처리시간의 차이×건수시간 로그·처리 건수
비용반복업무 감소율반복 입력·조회·보고 업무의 감소 비율관찰·사용자 인터뷰

비용 계산 예시

기존 20분, MVP 8분, 월 300건이면 절감 시간은 (20−8)분×300건=3,600분, 즉 월 60시간입니다. 단, 인력시간을 비용으로 환산할 때는 고객이 합의한 인건비 기준과 제외 비용을 함께 기록해야 합니다.

56번 가이드 참고 슬라이드 5

5. 사용성·AI 품질 KPI

영역KPI권장 목표 예시해석 포인트
사용성과업 완료율90% 이상화면을 실제 업무 끝까지 수행했는가
사용성첫 사용 성공률80% 이상교육 없이도 핵심 흐름을 이해하는가
사용성만족도4.0/5.0 이상편리함과 신뢰를 분리해 질문
AI 품질판단 정확도85% 이상정답 기준과 평가자 합의가 필요
AI 품질추천 채택률70% 이상추천을 승인·활용한 비율
AI 품질사람 수정률20% 이하수정이 항상 오류를 뜻하지는 않음
AI 품질근거 이해도4.0/5.0 이상결과보다 근거를 이해했는지 확인
AI 안전금지 판단 위반률0%고위험 판단은 정확도보다 차단이 우선
AI 안전예외 보류율데이터 부족 시 적정 보류무리한 확정 판단을 하지 않는가
56번 가이드 참고 슬라이드 6

6. 거버넌스·학습·자산화 KPI

유형KPI목표 예시측정 근거
거버넌스승인 로그 완전성100%승인자·시각·사유·결과
거버넌스승인 누락률0%승인 필요 실행 대비 무승인 실행
거버넌스감사 로그 완전성100%판단→승인→실행 연결
거버넌스롤백 성공률100% 목표중단·복구 시나리오 기록
학습산출물 완성률90% 이상13단계 제출 목록
학습사전·사후 향상도30% 이상동일 루브릭 평가
자산화자산 등록률후보의 80% 이상등록 카드·승인 이력
자산화재사용률50% 이상다음 프로젝트 사용 이력
자산화재사용 시간 절감프로젝트별 측정신규 작성 대비 복제·설정 시간
56번 가이드 참고 슬라이드 7

7. KPI 정의서 표준 양식

항목작성 내용품질 질문
KPI ID·명고유 ID와 이해하기 쉬운 이름동일 지표와 중복되지 않는가?
유형·연결 문제속도·품질·AI 품질 등, 2A4 문제핵심 문제와 직접 연결되는가?
정의·목적무엇을 왜 측정하는가측정자마다 같은 의미인가?
기준선·목표기존값, 목표값, 통과 기준같은 조건으로 비교 가능한가?
공식·단위계산식, 초·분·%, 점수 등분모와 제외 조건이 명확한가?
출처·주기로그·설문·관찰, 실시간·일·주·월데이터를 자동 또는 반복 수집할 수 있는가?
책임자·시각화수집·검토 책임자, 카드·그래프·보고서누가 보고 어떤 결정을 내리는가?
자산화 여부공통 KPI 모델·산업별 설정·보류다음 프로젝트에 재사용 가능한가?
56번 가이드 참고 슬라이드 8

8. KPI 계산 공식

KPI계산 공식주의점
처리시간 단축률(기존 처리시간 − MVP 처리시간) ÷ 기존 처리시간 × 100동일 난이도·동일 시나리오 비교
오류 감소율(기존 오류율 − MVP 오류율) ÷ 기존 오류율 × 100오류 정의와 표본 수 기록
추천 채택률승인·활용된 AI 추천 수 ÷ 전체 AI 추천 수 × 100자동 승인과 수정 승인 구분
사람 수정률수정된 AI 결과 수 ÷ 전체 AI 결과 수 × 100수정 유형을 품질·정책·표현으로 분류
승인 누락률무승인 실행 건수 ÷ 승인 필요 실행 건수 × 100고위험 실행은 0% 목표
로그 완전성필수 로그가 남은 실행 수 ÷ 전체 실행 수 × 100필수 필드 목록을 먼저 고정
과업 완료율완료 사용자 수 ÷ 전체 테스트 사용자 수 × 100도움 요청·중단도 기록
자산 등록률등록 자산 수 ÷ 후보 자산 수 × 100등록보다 등급·재사용 이력도 확인
56번 가이드 참고 슬라이드 9

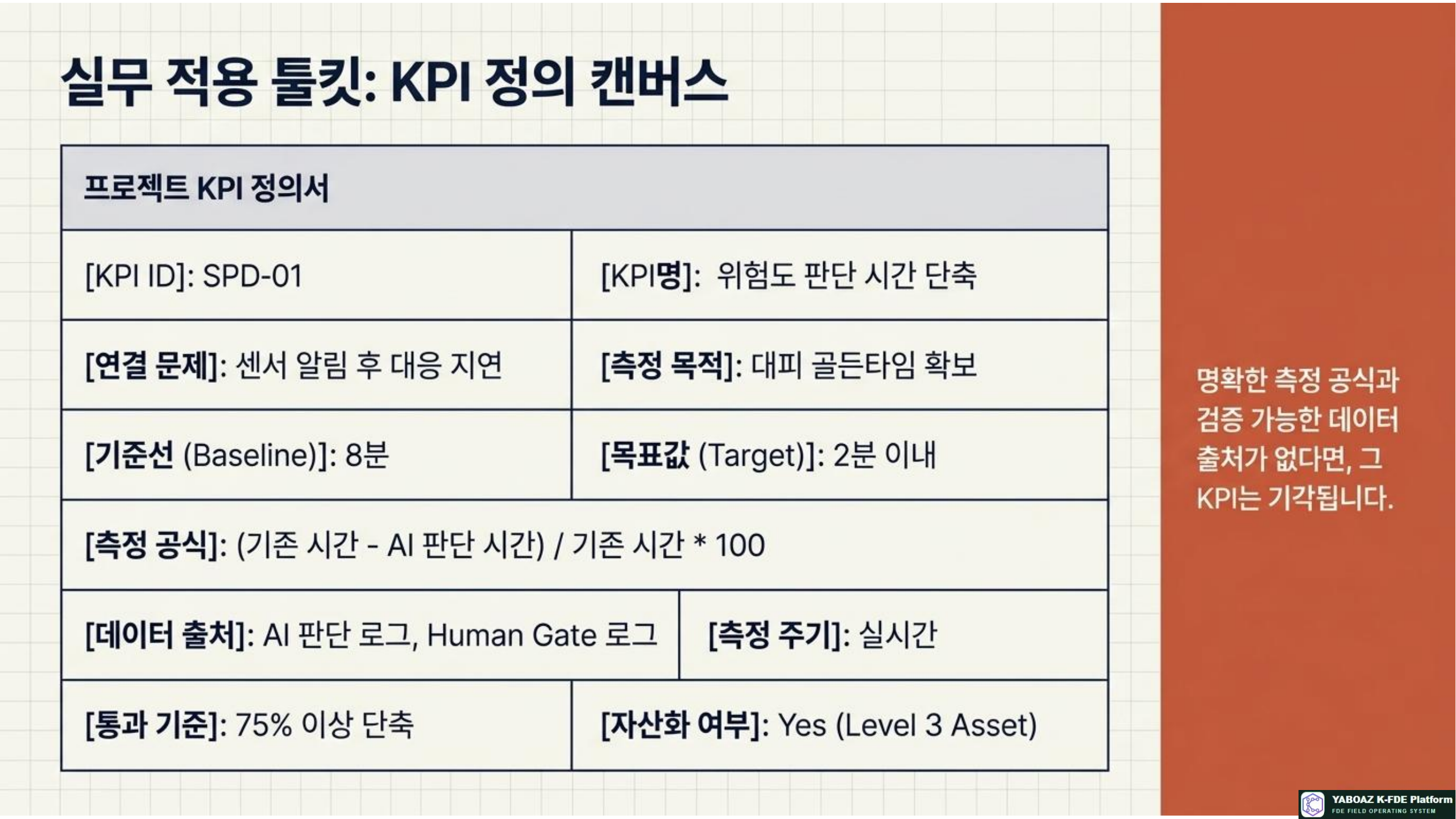

9. FireNavi KPI 예시

프로젝트 목표

화재 센서 알림 후 위치·위험도 판단과 대피 안내 승인 시간을 줄이고, AI 판단 근거와 실행 기록을 남깁니다.

KPI기존목표측정 방법
센서 위치 확인 시간4분1분 이내이벤트·공간 매핑 로그
위험도 판단 시간8분2분 이내AI Judgment 로그
승인 소요시간5분3분 이내Human Gate 로그
AI 추천 채택률없음70% 이상승인 결과와 수정 이력
로그 완전성40%100%감사 로그 필수 필드
사용자 만족도3.0/54.0/5 이상Bootcamp 설문

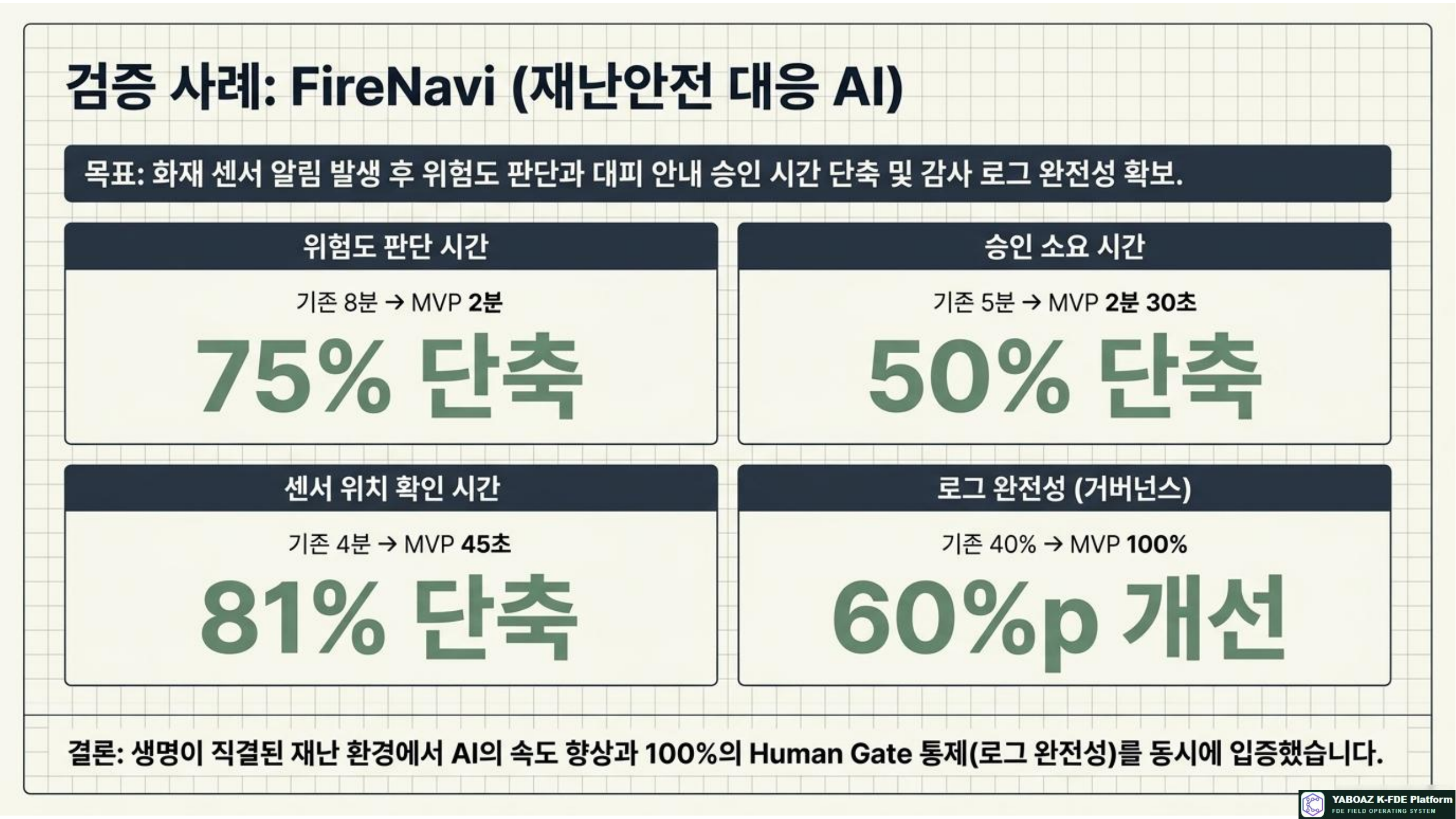

성과 보고 예시

위험도 판단 8분→2분은 75% 단축, 승인 5분→2분 30초는 50% 단축으로 기록합니다. 위치 확인 4분→45초는 81% 단축입니다. 단, 표본 수·테스트 시나리오·측정 기간을 함께 표기해야 성과 주장이 재현 가능합니다.

56번 가이드 참고 슬라이드 10

10. KPI 해석과 의사결정

관찰 결과가능한 해석다음 조치
처리시간은 줄었지만 오류가 증가속도 개선이 품질 저하를 유발자동화를 줄이고 검토 단계·입력 검증 보완
채택률은 높지만 수정률도 높음초안은 유용하나 기준·표현이 불안정수정 사유 분류 후 규칙과 프롬프트 개선
승인시간이 길고 반려율이 높음근거·대안·책임 구조가 불충분Human Gate 화면과 승인 기준 개선
만족도는 높지만 사용률이 낮음초기 반응은 좋으나 운영 정착 부족교육·알림·업무 시스템 연동 강화
KPI는 좋지만 자산화 후보가 적음성과는 있으나 공통 구조가 분리되지 않음고객 고유값과 공통 코어 재설계
오류율은 낮지만 로그가 부족성과를 감사하거나 재현하기 어려움로그 완전성을 필수 통과 기준으로 설정
56번 가이드 참고 슬라이드 11

11. KPI 대시보드 구성

영역표시 내용의사결정
프로젝트 요약핵심 KPI·목표·통과 여부계속·개선·중단 판단
기준선 vs MVP기존값·현재값·개선율성과 크기 확인
AI 품질정확도·채택률·수정률·근거 이해도Agent 개선 우선순위
Human Gate승인시간·반려율·승인 누락책임 구조와 화면 개선
워크플로상태별 체류시간·예외·SLA병목 구간 개선
사용자 반응완료율·사용률·만족도·피드백운영 정착·교육 결정
자산화후보·등록·등급·재사용·SaaS 후보다음 프로젝트 추천
리스크기준 미달·금지 위반·로그 누락즉시 중단·에스컬레이션
56번 가이드 참고 슬라이드 12

12. KPI 완료 체크리스트

KPI가 2A4 문제정의와 직접 연결되었는가
기존 방식의 기준선과 표본 조건이 있는가
목표값·통과 기준·측정 기간이 합의되었는가
계산식·단위·분모·제외 조건이 명확한가
데이터 출처와 수집 주기가 정의되었는가
속도·품질·사용성 KPI가 균형 있게 포함되었는가
AI 정확도·채택률·수정률·근거 이해도를 측정하는가
Human Gate 승인시간·로그 완전성을 측정하는가
보안·금지 판단·예외 KPI가 포함되었는가
사용자 테스트와 정성 피드백이 연결되었는가
자산 등록·재사용·SaaS 후보 KPI가 있는가
성과 보고서에 한계와 다음 조치가 포함되었는가
56번 가이드 참고 슬라이드 13

13. 교육 실습 구성

시간실습 내용산출물
30분KPI 8대 유형과 좋은 지표의 조건 이해KPI 후보 목록
40분문제정의·Evidence와 KPI 연결문제-KPI 매핑표
40분기준선·목표값·통과 기준 설정기준선 측정표
40분계산 공식과 데이터 출처 작성KPI 정의서
40분AI·Human Gate·거버넌스 지표 설계AI 품질·감사 KPI
40분대시보드와 성과 보고서 구성성과 대시보드
50분발표·피드백·자산화 판단개선 백로그·KPI Asset
56번 가이드 참고 슬라이드 14

14. 평가 기준

평가 항목배점
KPI가 문제정의·Evidence와 연결되는가15
기준선과 목표값이 포함되었는가15
계산 공식과 데이터 출처가 명확한가15
AI 품질과 Human Gate KPI가 포함되었는가15
속도·품질·사용성·거버넌스가 균형적인가10
KPI 해석과 한계가 제시되었는가10
성과 보고가 의사결정과 연결되는가10
자산화 KPI와 재사용성이 포함되었는가10
합계100
56단계의 최종 목적
성과를 측정하지 못하면 프로젝트는 경험으로 끝납니다. 기준선과 개선율, 로그와 사용자 검증, 자산화 지표를 표준화하면 프로젝트는 다음 고객과 산업에 재사용 가능한 플랫폼 자산이 됩니다.
